Việc lập timeline sự kiện luôn đóng vai trò quyết định mức độ thành công của chương trình đó dù lớn hay nhỏ. Timeline sự kiện giống như bản đồ dẫn đường, giúp đội ngũ thực hiện dễ dàng kiểm soát tiến độ, theo dõi từng hạng mục cụ thể và đảm bảo mọi thứ diễn ra đúng kế hoạch. Nhờ đó mà ekip tổ chức sự kiện có thể triển khai event suôn sẻ hơn. Đồng thời tránh được sai sót không đáng có và tiết kiệm thời gian xử lý sự cố.

Vậy timeline sự kiện là gì? Làm thế nào để xây dựng một timeline bài bản, hiệu quả? Cùng NCA Communication khám phá ngay trong nội dung dưới đây!

Timeline sự kiện là gì?

Timeline sự kiện là bảng tiến độ thể hiện trình tự các hạng mục cần thực hiện theo mốc thời gian cụ thể. Nó được xây dựng sau khi đội ngũ sản xuất thống nhất nội dung chương trình. Timeline sự kiện giúp ban tổ chức dễ dàng quản lý công việc, phân bổ nhân sự và điều chỉnh tiến độ kịp thời để đảm bảo sự kiện diễn ra đúng kế hoạch.

Timeline sự kiện thường bao gồm:

  • Các mốc thời gian cụ thể (ngày/giờ)
  • Các đầu việc cần thực hiện
  • Người phụ trách từng đầu việc
  • Thời gian bắt đầu và kết thúc của mỗi hoạt động

Ví dụ, một timeline cho sự kiện khai trương bao gồm các đầu mục: chuẩn bị tài liệu in ấn trước 10 ngày, tổng duyệt chương trình trước 1 ngày, setup âm thanh ánh sáng trước 5 tiếng, đón khách bắt đầu từ 8h00 sáng ngày diễn ra sự kiện,…

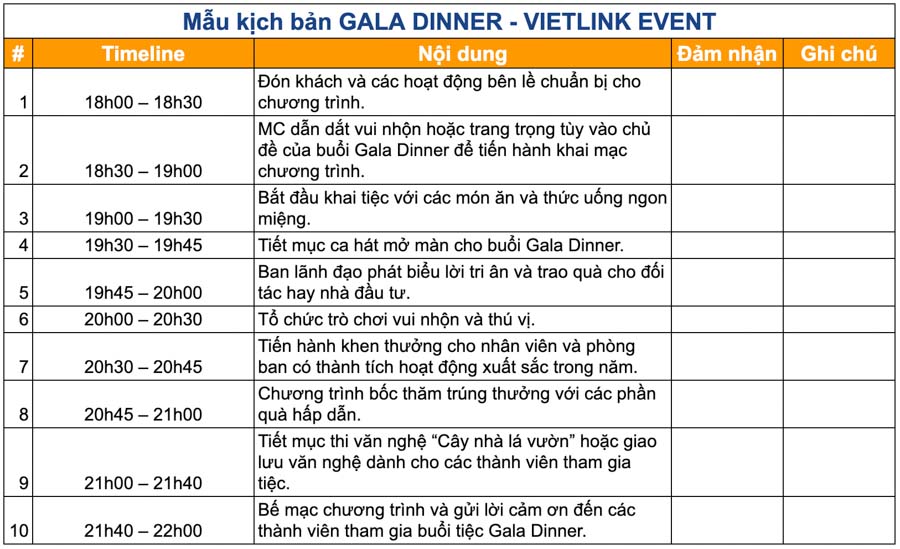

Timeline sự kiện là gì
Một sự kiện có timeline rõ ràng sẽ dễ hơn trong việc chuẩn bị và tổ chức

Lợi ích của việc lên timeline trong tổ chức sự kiện

Việc lên timeline trong tổ chức sự kiện có nhiều lợi ích, bao gồm:

Kiểm soát tiến độ một cách chủ động

Timeline sự kiện giúp cho người tổ chức sự kiện có thể quản lý được các công việc, nhiệm vụ và các sự kiện trong quá trình tổ chức. Bằng cách phân bổ thời gian cho từng nhiệm vụ, người tổ chức có thể đảm bảo rằng mọi việc đều được hoàn thành đúng thời hạn. Đồng thời tránh những trường hợp cả sự kiện không kịp hoàn thành vì thời gian không đủ.

Cải thiện sự phối hợp giữa các bộ phận

Mỗi người trong ekip sẽ biết rõ mình cần làm gì, khi nào và phối hợp với ai. Nhờ đó, quá trình làm việc nhóm trở nên nhịp nhàng và hiệu quả hơn. Đặc biệt trong các sự kiện có nhiều bên liên quan như âm thanh, ánh sáng, nhân sự, hậu cần,…

Hạn chế rủi ro và lỗi phát sinh

Khi mọi đầu việc đều được liệt kê rõ ràng theo thời gian, khả năng bỏ sót hoặc làm sai hạng mục gần như bằng không. Timeline giúp bạn lường trước các tình huống có thể xảy ra và chủ động lên phương án xử lý.

Lợi ích của việc lên timeline trong tổ chức sự kiện
Mỗi tiến độ công việc đều được ghi chú đầy đủ, giảm thiểu tối đa sai sót

Giúp tối ưu hóa tài nguyên

Bằng cách xác định rõ thời điểm cần triển khai từng công việc, bạn sẽ sử dụng nhân lực, thiết bị và ngân sách một cách hợp lý hơn. Không còn cảnh thừa người ở bước này, thiếu người ở bước kia.

Đo lường & điều chỉnh kế hoạch dễ dàng

Timeline sự kiện cho phép người tổ chức theo dõi tiến độ theo thời gian thực. Khi có thay đổi, việc điều chỉnh cũng trở nên linh hoạt và rõ ràng, tránh ảnh hưởng đến tổng thể chương trình.

Thể hiện tính chuyên nghiệp

Một timeline chi tiết là minh chứng cho sự chuẩn bị kỹ lưỡng. Nó không chỉ giúp bạn tổ chức hiệu quả hơn mà còn tạo ấn tượng tốt với khách hàng, đối tác và cả người tham dự.

Lợi ích của việc lên timeline trong tổ chức sự kiện 2
Khách hàng sẽ đánh giá cao những bên tổ chức có thể lên timeline sự kiện bài bản

Cách xây dựng timeline sự kiện cho chương trình hiệu quả

Để triển khai Timeline sự kiện cho chương trình sự kiện hiệu quả, bạn có thể tuân theo các bước sau đây:

Bước 1: Tạo dạng Timeline

Bạn có thể tìm thấy các mẫu timeline sự kiện (template) trên Internet vô cùng dễ dàng. Đây là cách hiệu quả nhất nếu bạn chưa từng tạo bất kỳ timeline nào trước đây. Tuy nhiên cũng đừng phụ thuộc hoàn toàn vào template sẵn có. Hãy xây dựng cấu trúc timeline bám sát workflow thực tế, phân chia theo pre-event, on-site, post-event để kiểm soát quá trình tổ chức sự kiện.

Bên cạnh các mẫu có sẵn, bạn cũng có thể tận dụng nhiều phần mềm hỗ trợ lập timeline như Trello, Notion, Google Sheets… Chỉ cần nhập nội dung công việc và mốc thời gian, bạn đã có ngay một khung timeline rõ ràng. Việc tùy chỉnh cũng rất linh hoạt, bạn có thể dễ dàng thay đổi, thêm bớt thông tin sao cho phù hợp với từng giai đoạn của sự kiện.

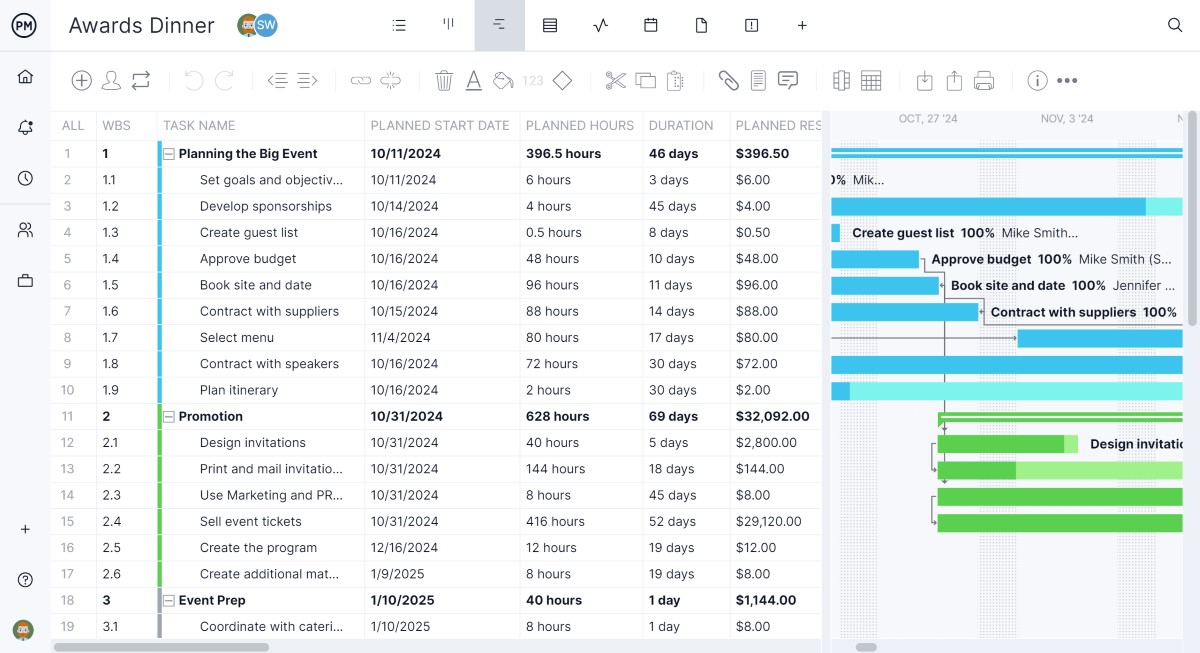

Event plan theo dạng Gantt chart
Event plan theo dạng Gantt chart

Bước 2: Thiết lập nội dung timeline

Thu thập tất cả các thông tin liên quan đến chương trình sự kiện, bao gồm thời gian, địa điểm, các hoạt động và công việc cần thực hiện, và tất cả các yêu cầu khác từ khách hàng hoặc đối tác. Từ đó, phân tích và chia nhỏ thành các gói công việc, mỗi gói nên bao gồm:

  • Tên hạng mục công việc
  • Thời lượng thực hiện
  • Người phụ trách
  • Mức độ phụ thuộc

Sắp xếp các milestone chính như:

  • Ký hợp đồng
  • Chốt concept
  • Duyệt thiết kế
  • In ấn, sản xuất
  • Set-up sự kiện
  • Tổng duyệt
  • Event day
  • Báo cáo hậu kỳ

Tối ưu hóa timeline theo nguyên tắc Critical Path Method (CPM) hoặc Agile Sprint nếu chương trình có nhiều hạng mục linh hoạt. Lưu ý thêm layer “thời gian dự trù” để hạn chế rủi ro do trễ tiến độ.

Bước 2: Thiết lập nội dung timeline
Mẫu timeline sự kiện được phân theo từng giai đoạn

Bước 3: Đặt deadline cho từng hạng mục công việc

Đây là bước cuối cùng và quan trọng trong việc lập timeline. Việc gán deadline kèm người phụ trách giúp kiểm soát tiến độ và phân công trách nhiệm rõ ràng, đảm bảo sự kiện diễn ra đúng kế hoạch.

Tùy vào quy mô và tính chất chương trình, bạn có thể xây dựng một timeline chung hoặc tách riêng theo từng phòng ban. Cách này giúp tránh rối thông tin, hạn chế chồng chéo và tăng hiệu quả phối hợp. Vì timeline dùng chung cho nhiều bộ phận, nên cần trình bày rõ ràng, nhất quán, không viết tắt. Điều này giúp các bên liên quan dễ theo dõi, tránh sai sót và thực hiện công việc đúng hạn.

Bước 3: Đặt deadline cho từng hạng mục công việc
Đặt deadline cho từng hạng mục công việc

Bước 4: Điều chỉnh timeline khi cần thiết

Nếu có bất kỳ thay đổi nào xảy ra trong quá trình tổ chức sự kiện, hãy cập nhật timeline ngay lập tức để đảm bảo rằng mọi người đều biết về các thay đổi và có thể thích nghi với chúng. Sử dụng Timeline sự kiện trong quá trình tổ chức sự kiện để đảm bảo rằng tất cả các hoạt động và sự kiện được diễn ra đúng thời hạn và đúng kế hoạch.

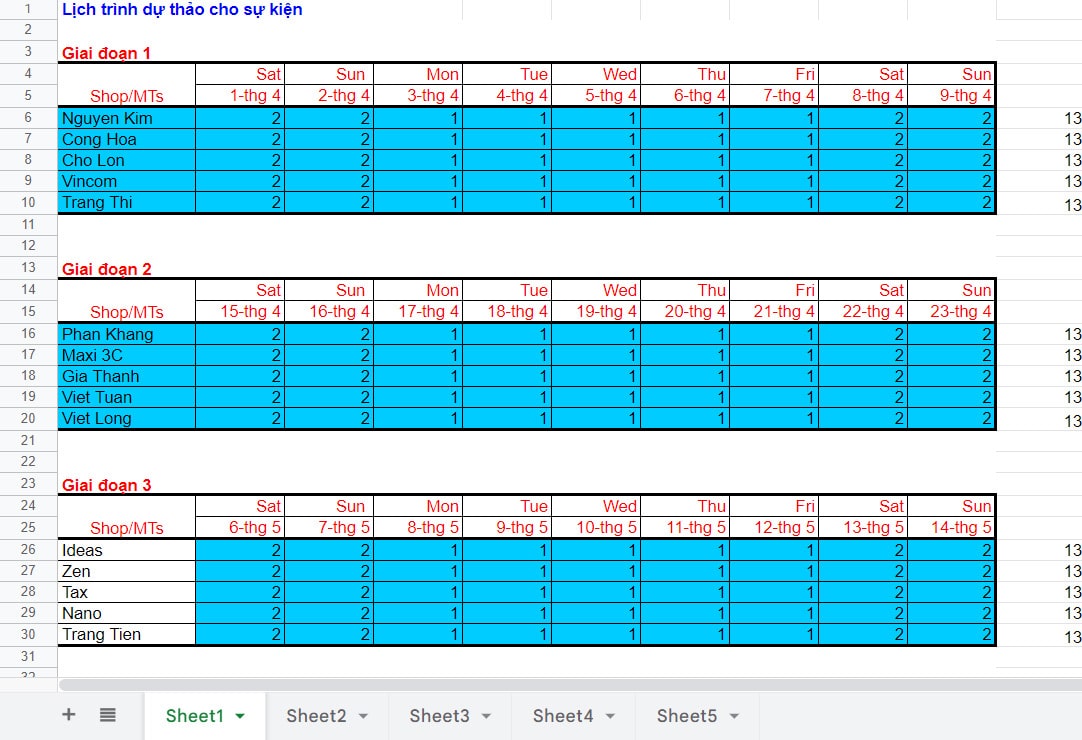

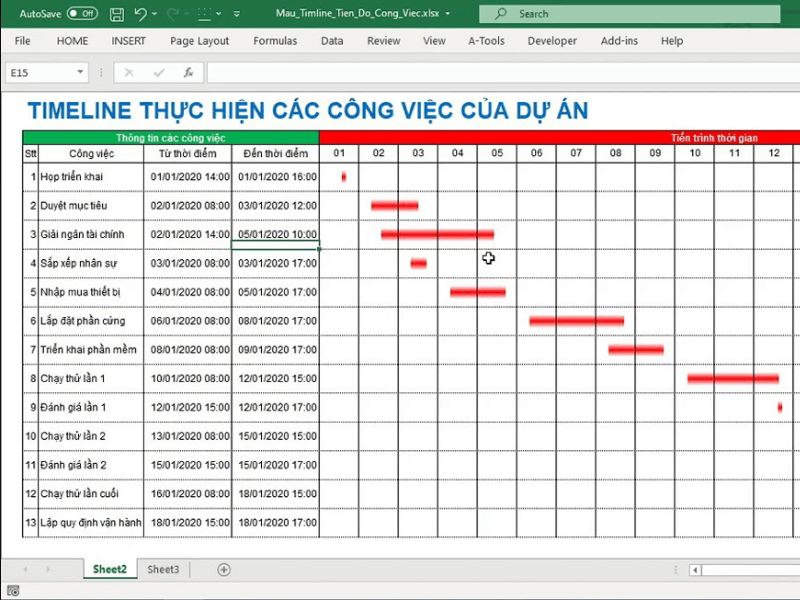

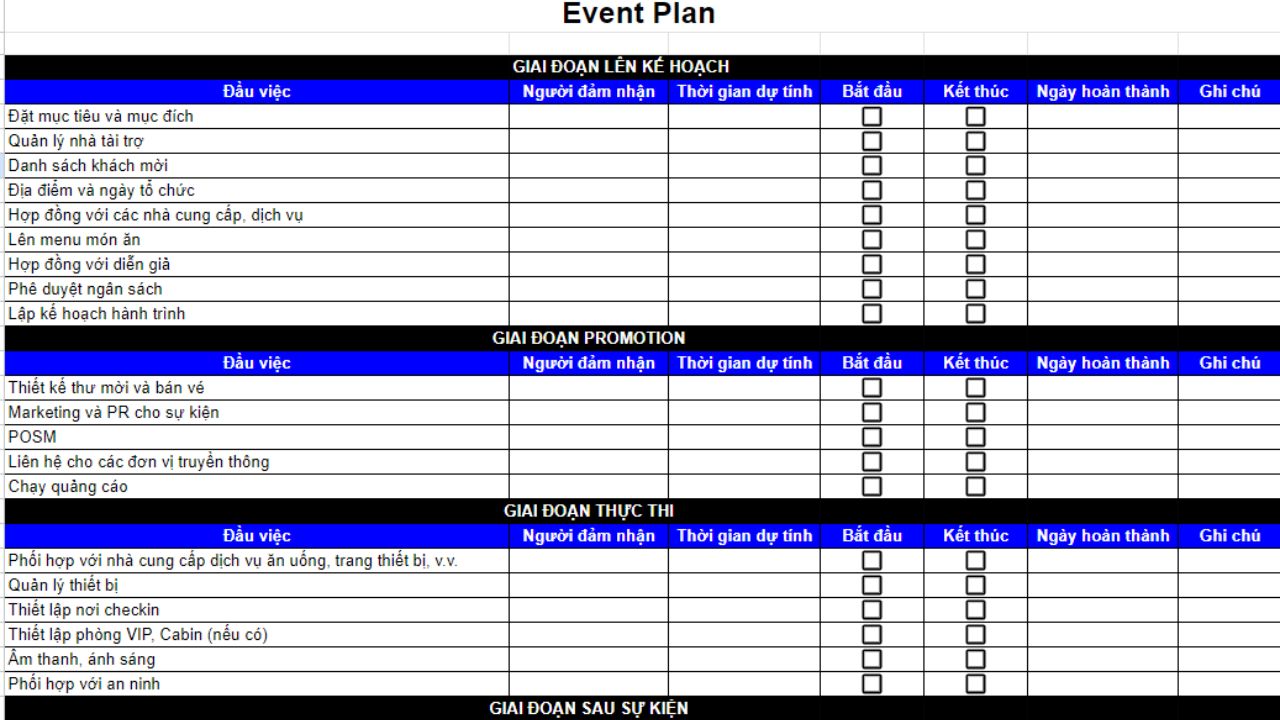

Những mẫu timeline sự kiện nên tham khảo

Có nhiều dạng mẫu timeline khác nhau được sử dụng để trình bày và quản lý lịch trình sự kiện. Dưới đây là một số dạng mẫu timeline cho một sự kiện phổ biến:

Timeline sự kiện tổng thể (Master Timeline)

Timeline tổng thể đóng vai trò như bản đồ định hướng cho toàn bộ chương trình. Mỗi phòng ban đều có phần việc riêng, nhưng tất cả đều được quy về một khung thời gian thống nhất. Nhờ vậy, ban tổ chức dễ dàng theo dõi tiến độ tổng thể, nắm bắt được các mốc quan trọng, đồng thời chủ động xử lý những phát sinh kịp thời. Master Timeline thường được dùng cho các sự kiện có nhiều khâu chuẩn bị phức tạp, yêu cầu sự phối hợp chặt chẽ giữa các bộ phận.

Mẫu Timeline sự kiện tổng thể
Mẫu Timeline sự kiện tổng thể (Master Timeline)

Timeline theo phòng ban

Mỗi phòng ban đều có nhiệm vụ riêng biệt trong một sự kiện. Vì vậy việc thiết lập timeline riêng cho từng nhóm là cách để tăng tính tập trung và hiệu quả công việc. Dạng timeline này giống như một bảng kế hoạch công việc chi tiết, giúp từng nhóm nắm rõ việc gì cần làm, ai phụ trách và tiến độ hiện tại ra sao. Với các bộ phận như Marketing, Thiết kế hay Nội dung, đây là công cụ không thể thiếu để đảm bảo mọi hạng mục được hoàn thành đúng deadline.

Timeline sự kiện theo phòng ban
Timeline sự kiện theo phòng ban

Timeline ngày diễn ra sự kiện

Đây là mẫu timeline được nhiều người sử dụng nhất. Ưu điểm lớn nhất của timeline này là kiểm soát chặt chẽ tiến trình sự kiện và đảm bảo mọi người đều biết rõ mình cần làm gì, vào lúc nào. Run sheet đặc biệt cần thiết với những chương trình có nhiều tiết mục, khung giờ cố định không thể thay đổi.

Timeline ngày diễn ra sự kiện
Timeline ngày diễn ra sự kiện

Tại NCA hay bất kỳ đơn vị tổ chức sự kiện nào, việc xây dựng timeline sự kiện là bước quan trọng giúp kiểm soát tiến độ và phân bổ nguồn lực hợp lý. Thay vì làm việc theo cảm tính, mọi công đoạn đều được sắp xếp theo trình tự rõ ràng, gắn liền với mốc thời gian cụ thể. Nhờ đó, người phụ trách dễ dàng theo dõi toàn bộ quá trình thực hiện và đảm bảo mọi khâu diễn ra đúng kế hoạch.

Hy vọng bài viết đã giúp bạn xây dựng timeline thật hoàn chỉnh cho chương trình của mình. Nếu có nhu cầu tổ chức sự kiện trọn gói, khách hàng hãy liên hệ hotline 028 2210 8297 hoặc Zalo để được hỗ trợ.
